交通运输

四川道路交通无线视频监控成功案例

作者:蒋春红   来源:腾博会   时间:2014 -03-11

成宜高速

成宜高速(图片由四川省交通运输厅提供,仅供参考,侵删)

一、现场概况

(一)场地环境与布局

本项目为四川某道路交通区域无线视频监控系统搭建工程,场地位于绿化风景区,地形基本平整但树林较多,核心布局与距离信息如下:



• 关键区域分布:包含主机室、一号大门、二号大门、三号大门及停车场,各区域间通过公路连接(公路宽度8米,明确要求不得采用横跨开槽布线方式)。

• 距离与地形障碍

○ 主机室与一号大门距离500米,且主机室位置低于所有摄像机位置约4米;

○ 一号大门与停车场距离4000米,与三号大门距离6000米,与二号大门距离3000米(两者之间有一座高度约10米的小土丘);

○ 各监控布置点旁均有8米高度的钢制灯杆,可用于设备架设。

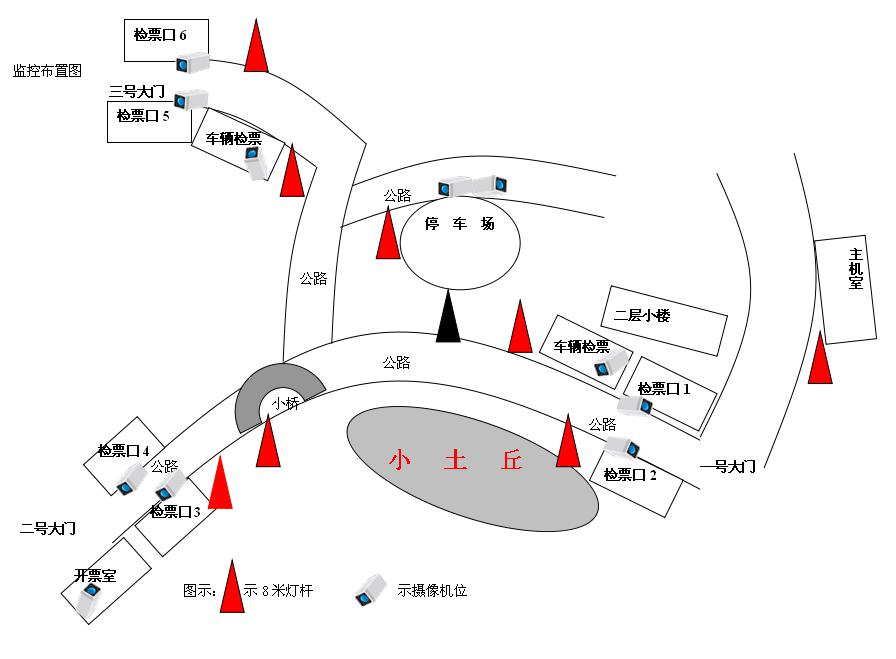

 现场简易图

(二)施工期监控布局图



• 主要监控点:检票口1-6、车辆检票处(一号大门、三号大门)、开票室(二号大门)、停车场;

• 关键设施:主机室(位于低地势区域)、二层小楼、小桥、公路(贯穿各区域);

• 设备架设依托:各监控点旁8米钢制灯杆(图示标注为8米灯杆”“示摄像机位)。

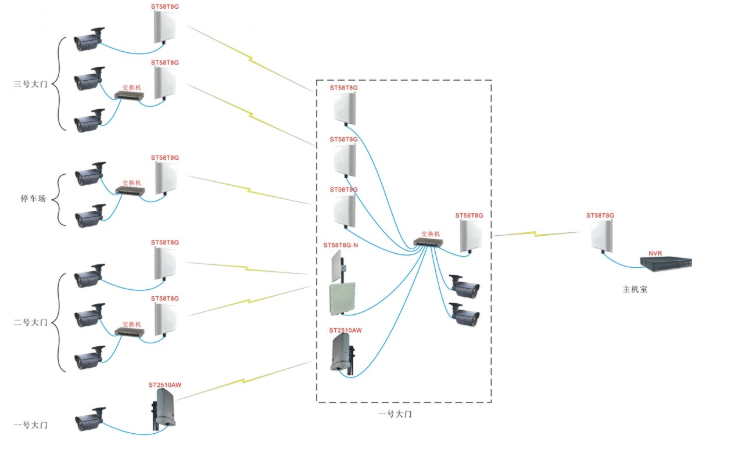

 施工期监控布局图

二、客户核心需求



1. 传输方式限制:因道路交通区域布线困难,且公路禁止横跨开槽,需采用无线传输方式,将所有监控视频实时传回主机室。

2. 系统功能要求:实现全区域实时监控,保障视频信号稳定,支持后续灵活扩展与简单维护。

3. 环境适配要求:设备需适应户外风景区环境,应对树林遮挡、地势差异等可能影响信号传输的因素。



三、无线视频监控工程方案设计

(一)设计原则与设备选型

1. 核心思路:根据各区域距离、地形特点及信号传输需求,采用分区域整合-层级传输模式,搭配2.4G5.8G双频段无线传输设备,确保信号覆盖无死角、传输稳定。

2. 设备选型

○ 2.4G频段:经济型数字无线传输设备ST2510AW(腾博会),150M设计带宽,内置14DBI天线,防水防尘,支持一键扫描干扰源;

○ 5.8G频段:工业级数字无线传输设备ST58T8G(腾博会),300M设计带宽,实测2KM可达90M带宽,内置18DBI天线;工业级设备ST58T8G-N(腾博会),300M设计带宽,外置60/90度天线,适配一对多接收场景。



(二)各区域具体传输方案

终端监控点区域整合点(一号大门车辆检票处)主机室的层级设计传输路径,具体如下:



区域

监控点位

传输方案

设备配置

三号大门

检票口5、车辆检票处;检票口6

1. 检票口5与车辆检票处通过有线整合,用1ST58T8G发射,一号大门车辆检票处用1ST58T8G“一对一接收;

2. 检票口61ST58T8G发射,一号大门车辆检票处用1ST58T8G“一对一接收

发射端:ST58T8G2台);

接收端:ST58T8G2台);

辅助:交换机(1台,用于点位有线整合)

停车场

2台摄像机

通过有线整合,用1ST58T8G发射,一号大门车辆检票处用1ST58T8G“一对一接收

发射端:ST58T8G1台);

接收端:ST58T8G1台);

辅助:交换机(1台)

二号大门

开票室、检票口3;检票口4

1. 开票室与检票口3通过有线整合,用1ST58T8G发射;检票口41ST58T8G发射;

2. 一号大门车辆检票处用1ST58T8G-N“一对二接收两路信号

发射端:ST58T8G2台);

接收端:ST58T8G-N1台);

辅助:交换机(1台)

一号大门

检票口2;检票口1

1. 检票口21ST58T8G发射,一号大门车辆检票处用1ST58T8G“一对一接收;

2. 检票口1通过有线直接拉至一号大门车辆检票处整合

发射端:ST58T8G1台);

接收端:ST58T8G1台);

辅助:有线线路(连接检票口1与整合点)

区域整合主机室

一号大门车辆检票处(整合所有区域信号)

1ST58T8G将整合后的全部图像发射至主机室,主机室用1ST58T8G“一对一接收,信号接入NVR实现观看与存储

发射端:ST58T8G1台);

接收端:ST58T8G1台);

终端:NVR(主机室)



四、设备清单

序号

产品名称

品牌及说明

单位

数量

备注

1

网络摄像机

自配

客户自行采购,无报价

2

经济型数字无线传输设备ST2510AW

腾博会;2.4G频率,150M设计带宽,内置14DBI天线,防水防尘,美国进口芯片,中英文操作界面,一键扫描周围干扰源

2

核心传输设备

3

工业级无线数字传输设备ST58T8G

腾博会;5.8G频率,300M设计带宽,实测2KM90M带宽,内置18DBI天线,防水防尘,美国进口芯片,中英文操作界面,一键扫描周围干扰源

10

适配多区域一对一传输

4

工业级无线数字传输设备ST58T8G-N

腾博会;5.8G频率,300M设计带宽,实测2KM90M带宽,外置60/90度天线,防水防尘,美国进口芯片,中英文操作界面,一键扫描周围干扰源

1

适配二号大门一对二接收场景

5

交换机

自配

用于各区域监控点位有线整合,客户自行采购

6

网络硬盘录像机(NVR

自配

主机室视频存储与观看终端,客户自行采购

7

显示器

自配

搭配NVR使用,客户自行采购

8

辅助部分

网线、控制线、水晶头、立杆

现场施工所需耗材与基础支架

9

合计


解决方案
